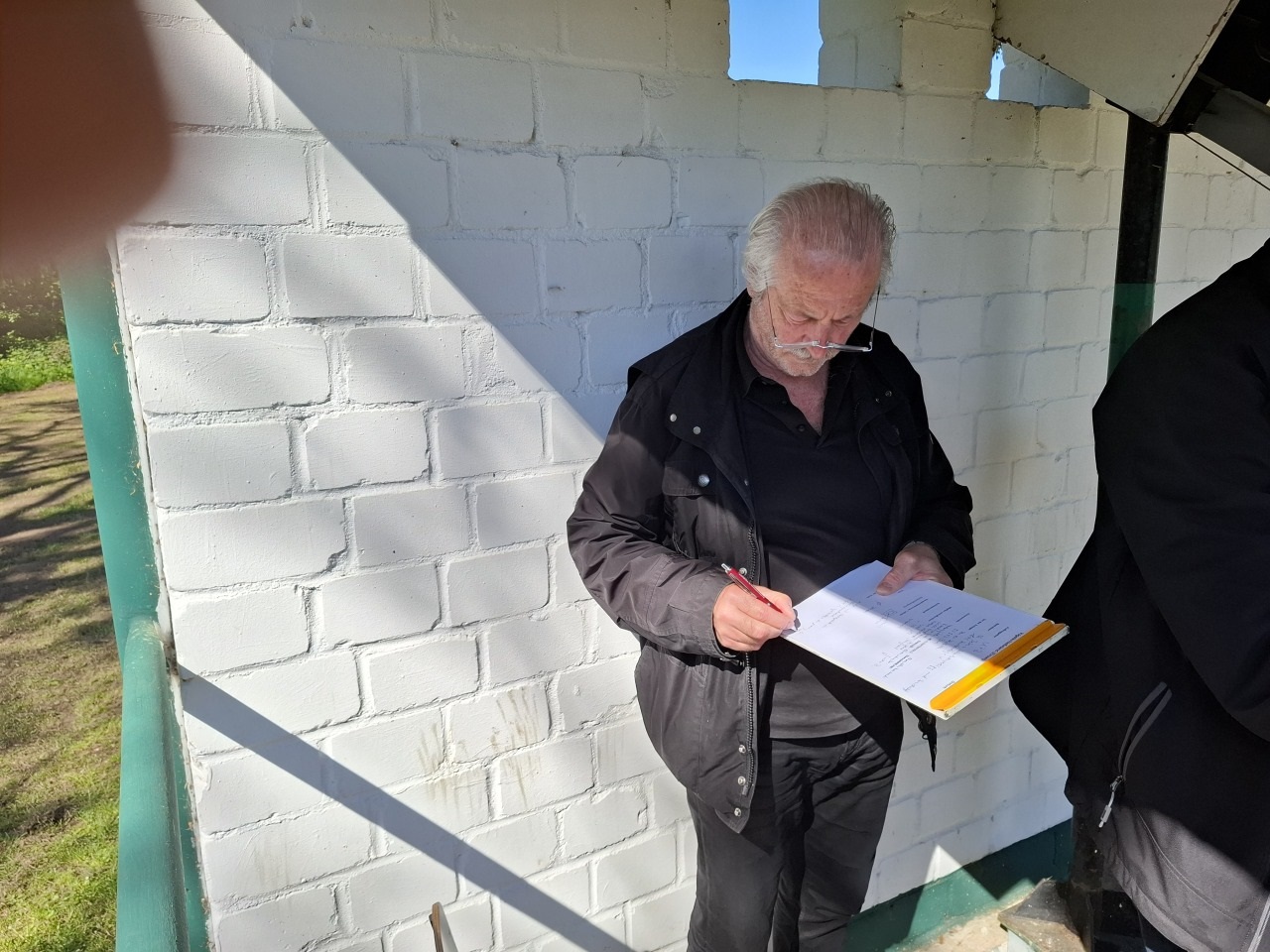

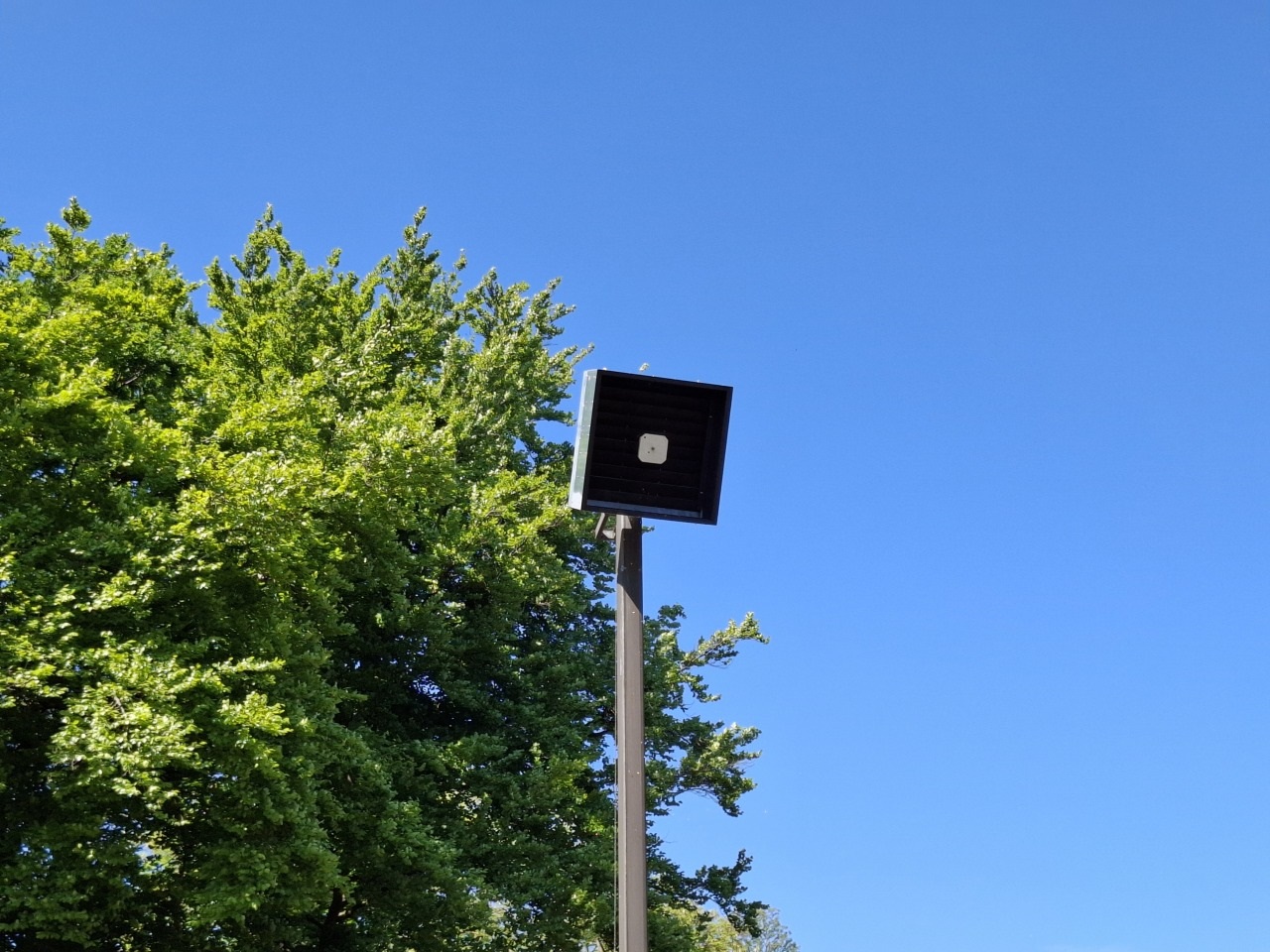

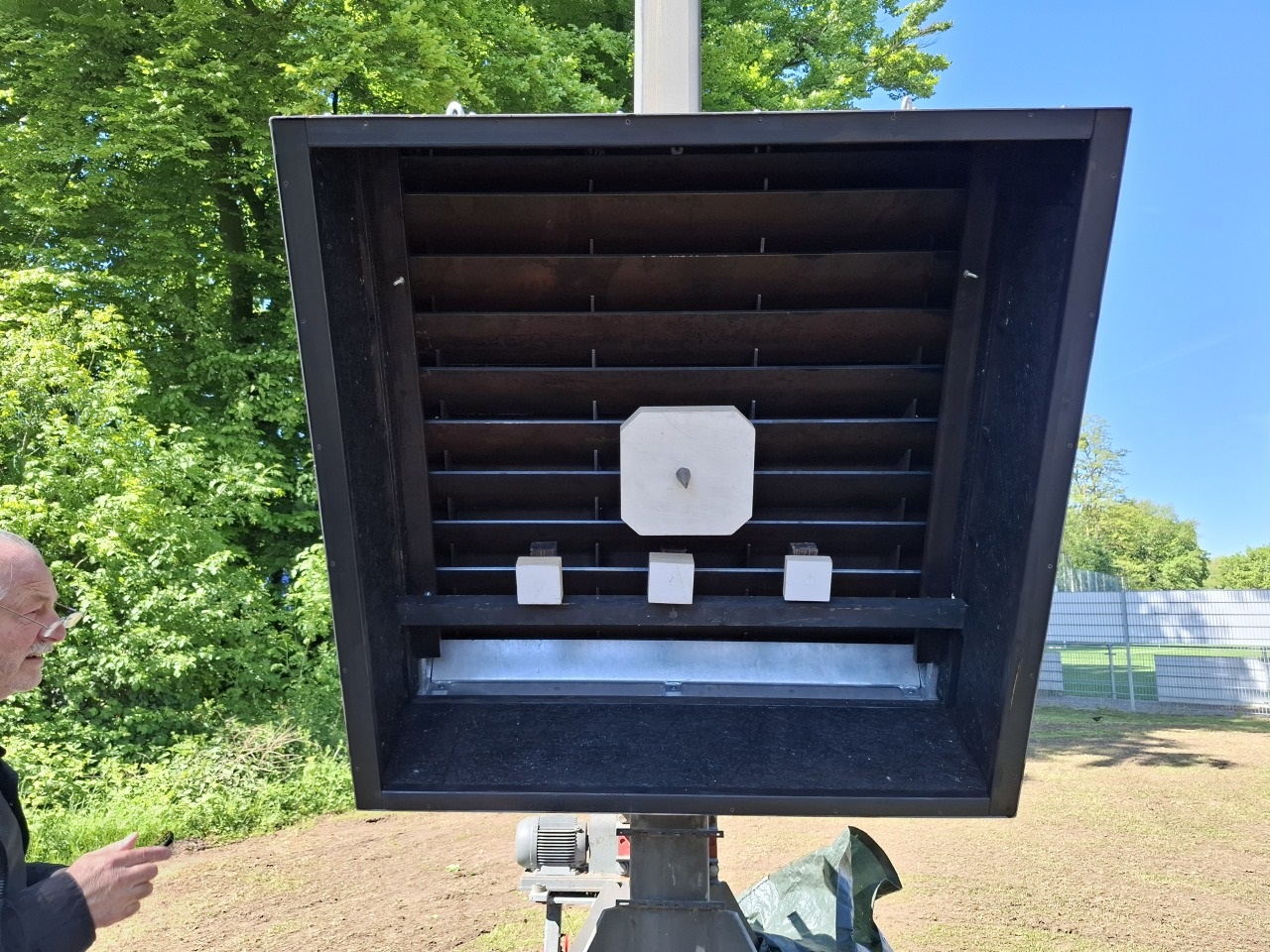

19.04.2025 FERTIG!!!

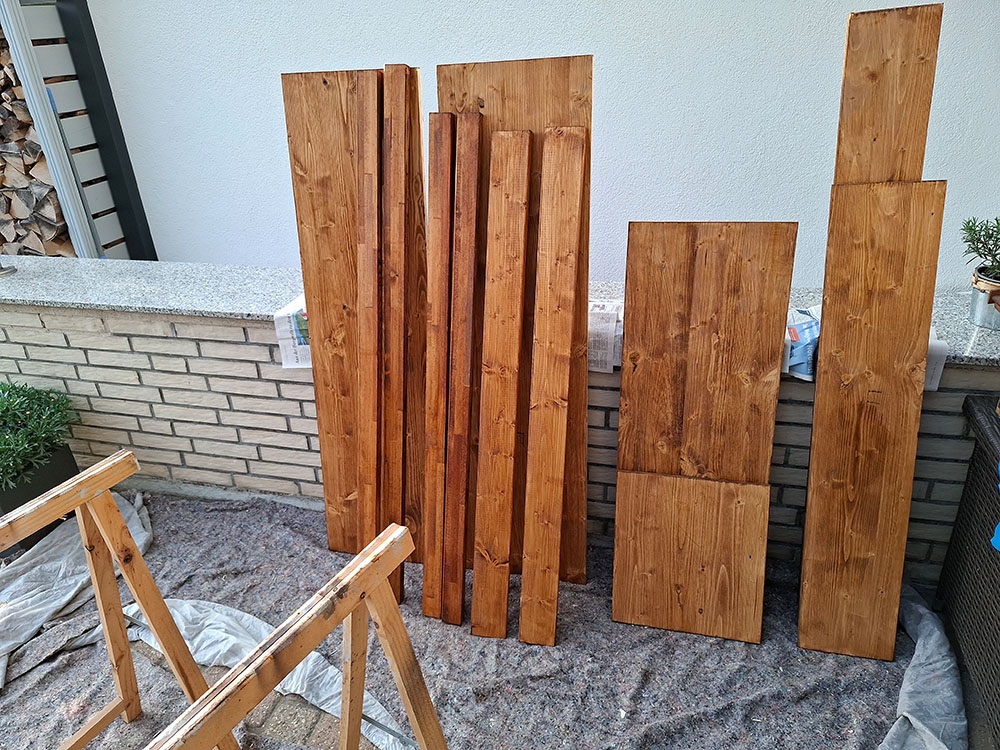

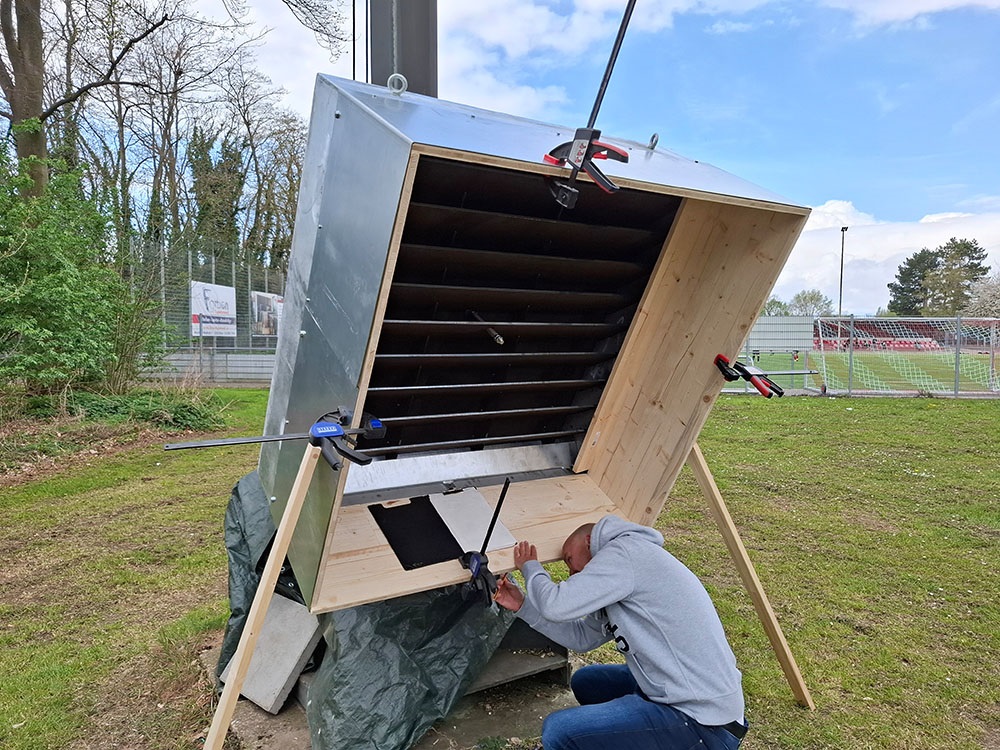

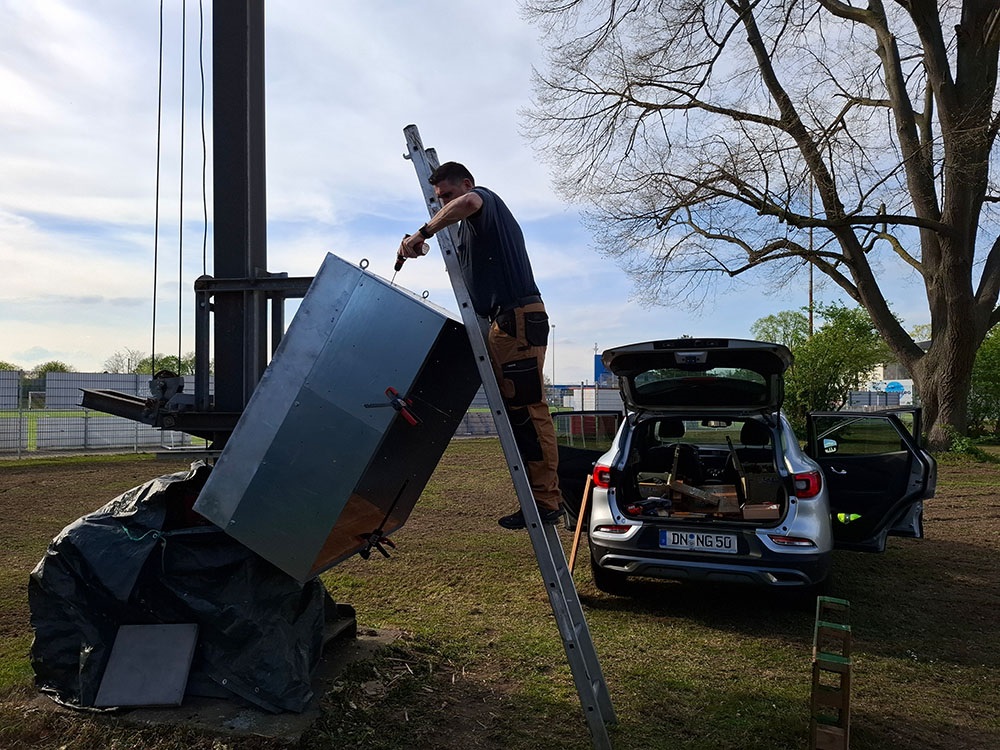

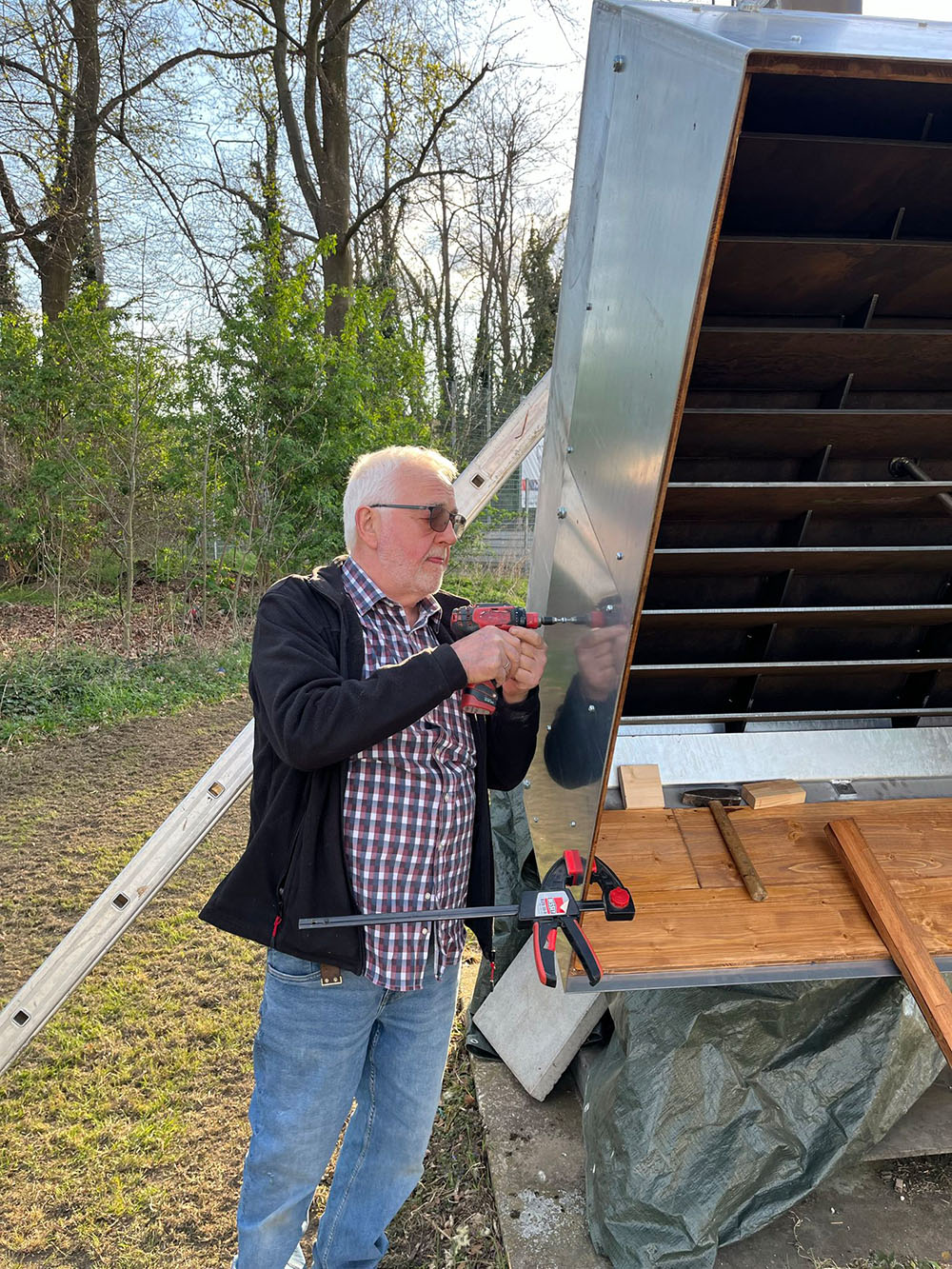

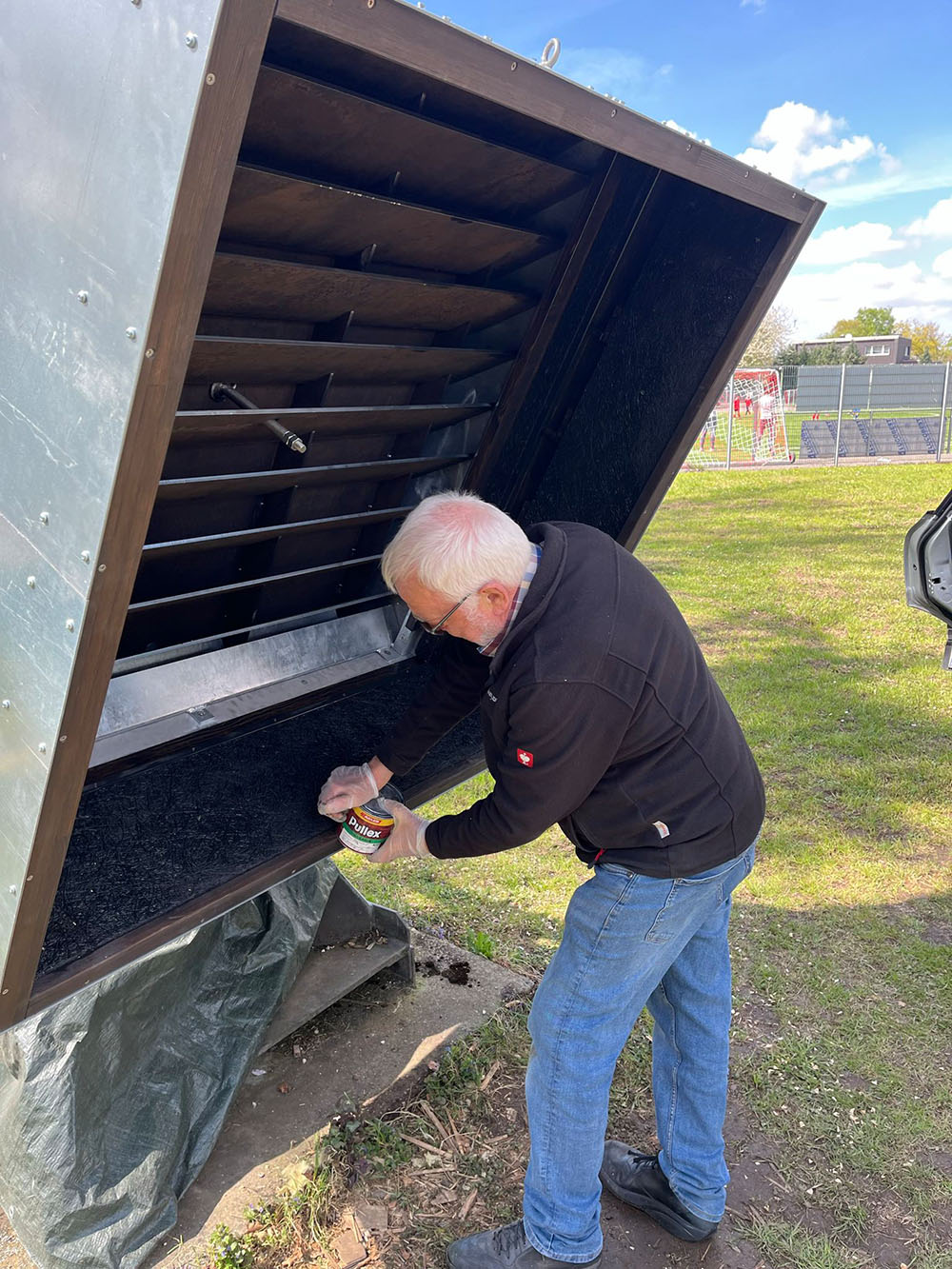

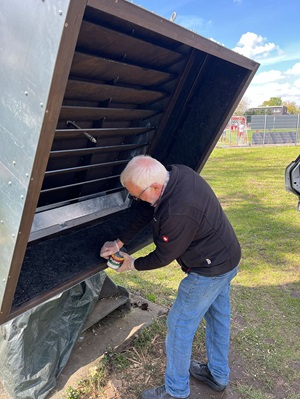

13.04. bis 14.04.2025. Die vorbereiteten "Innereien" werden montiert

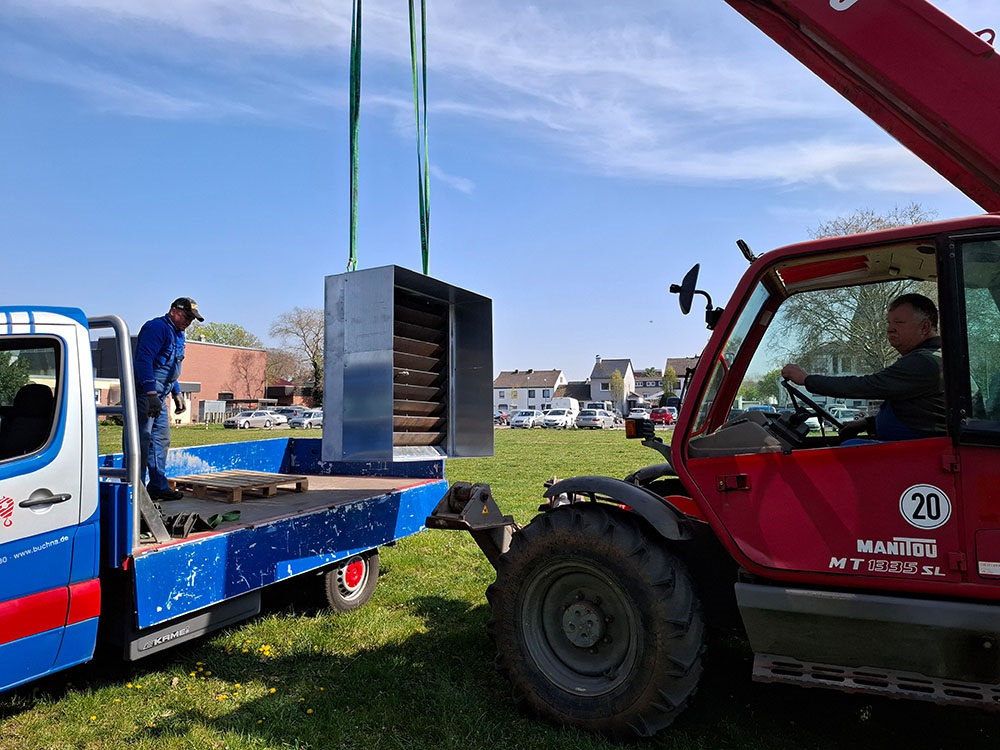

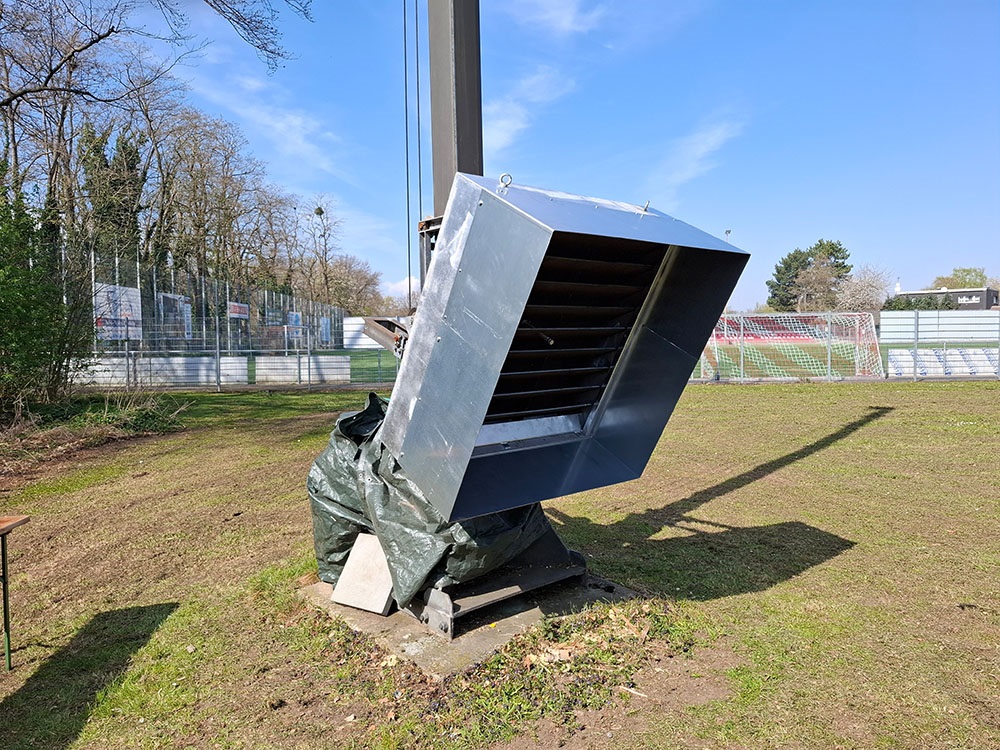

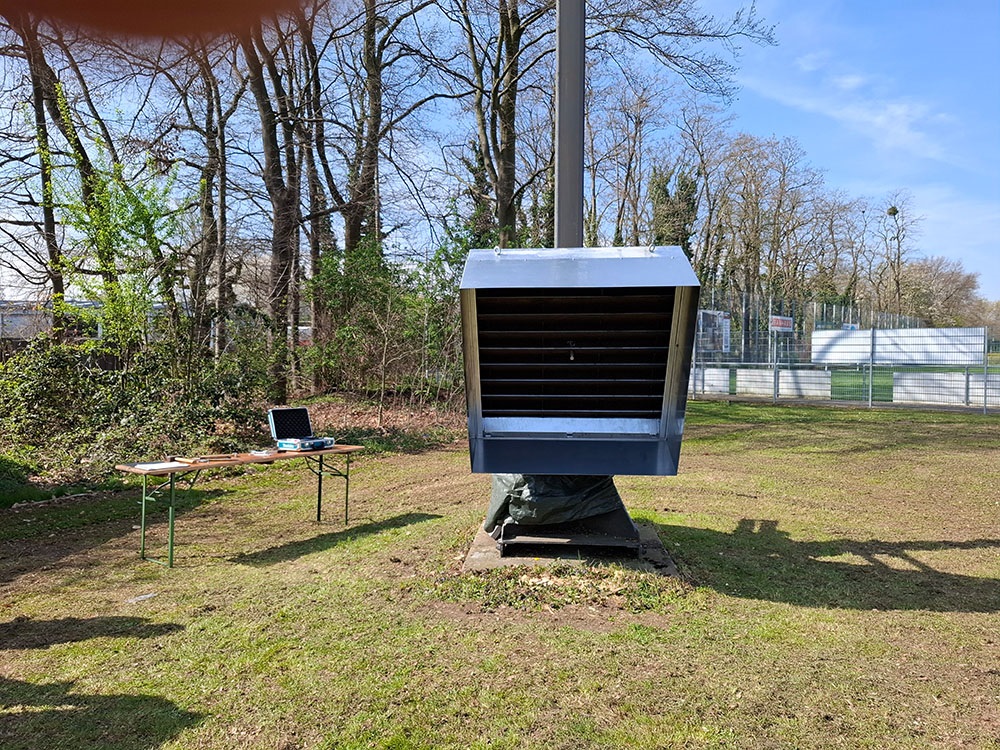

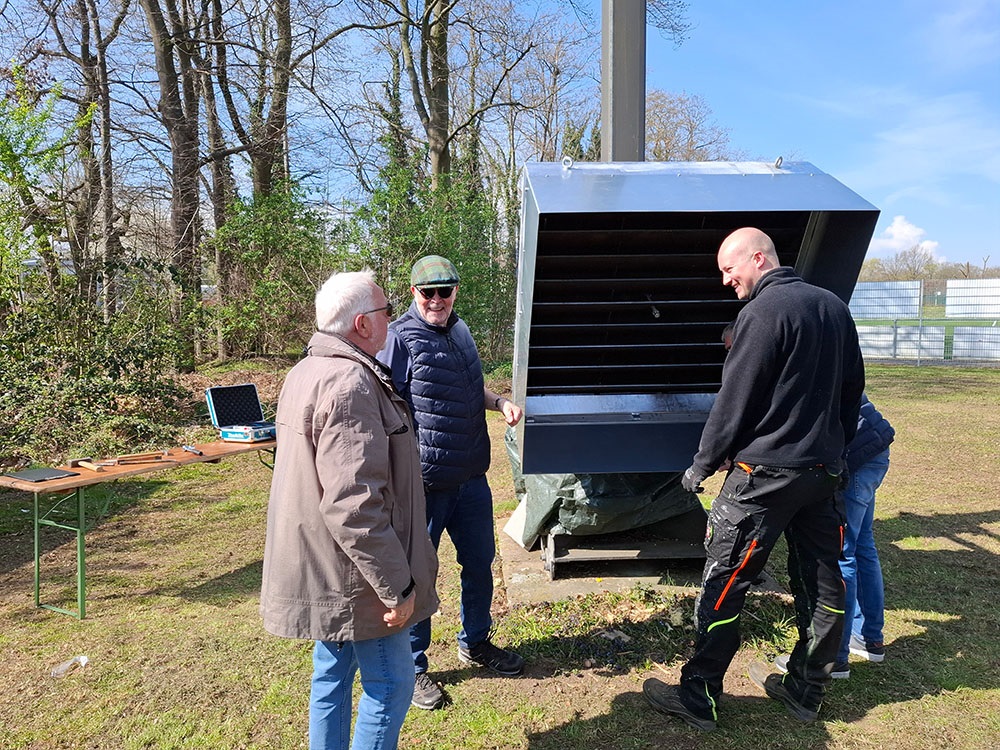

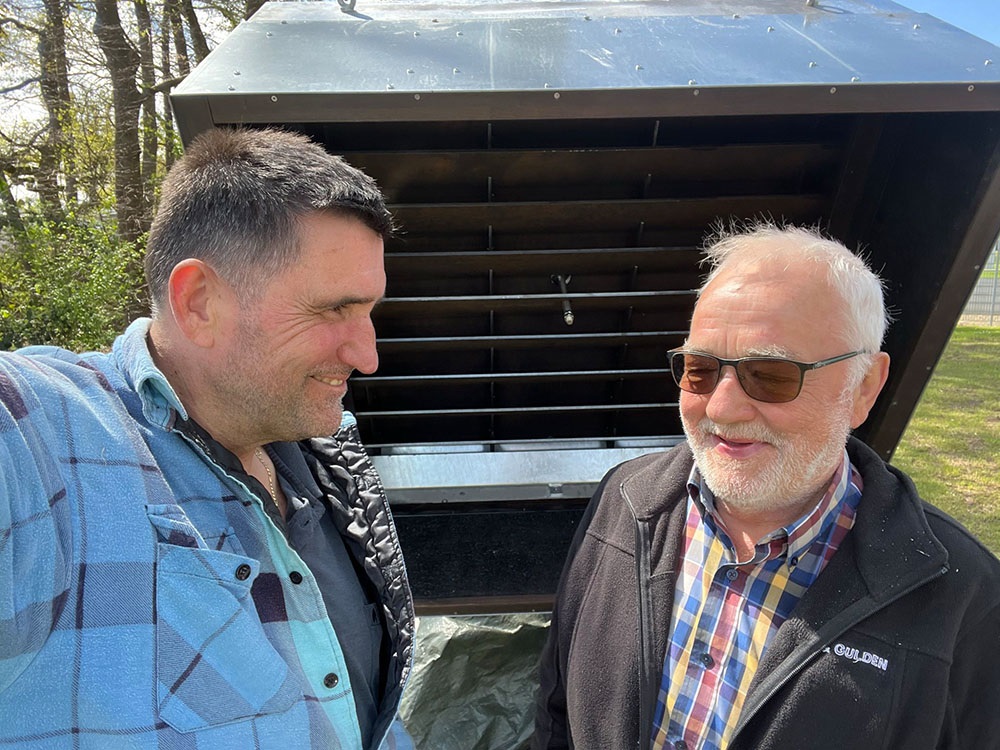

09.04.2025 11:30. Montage des neuen Geschossfangs. Innenausbau folgt.

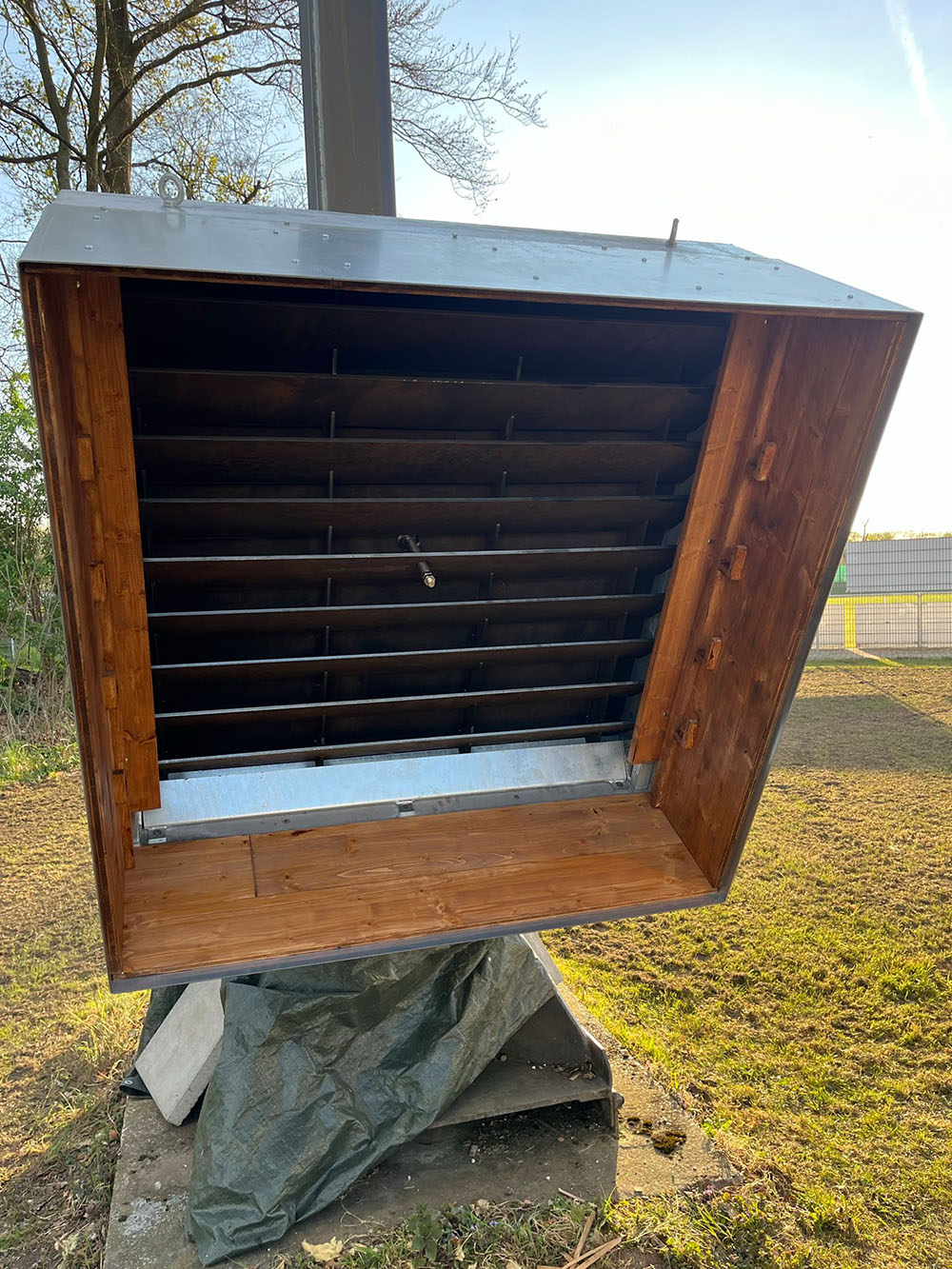

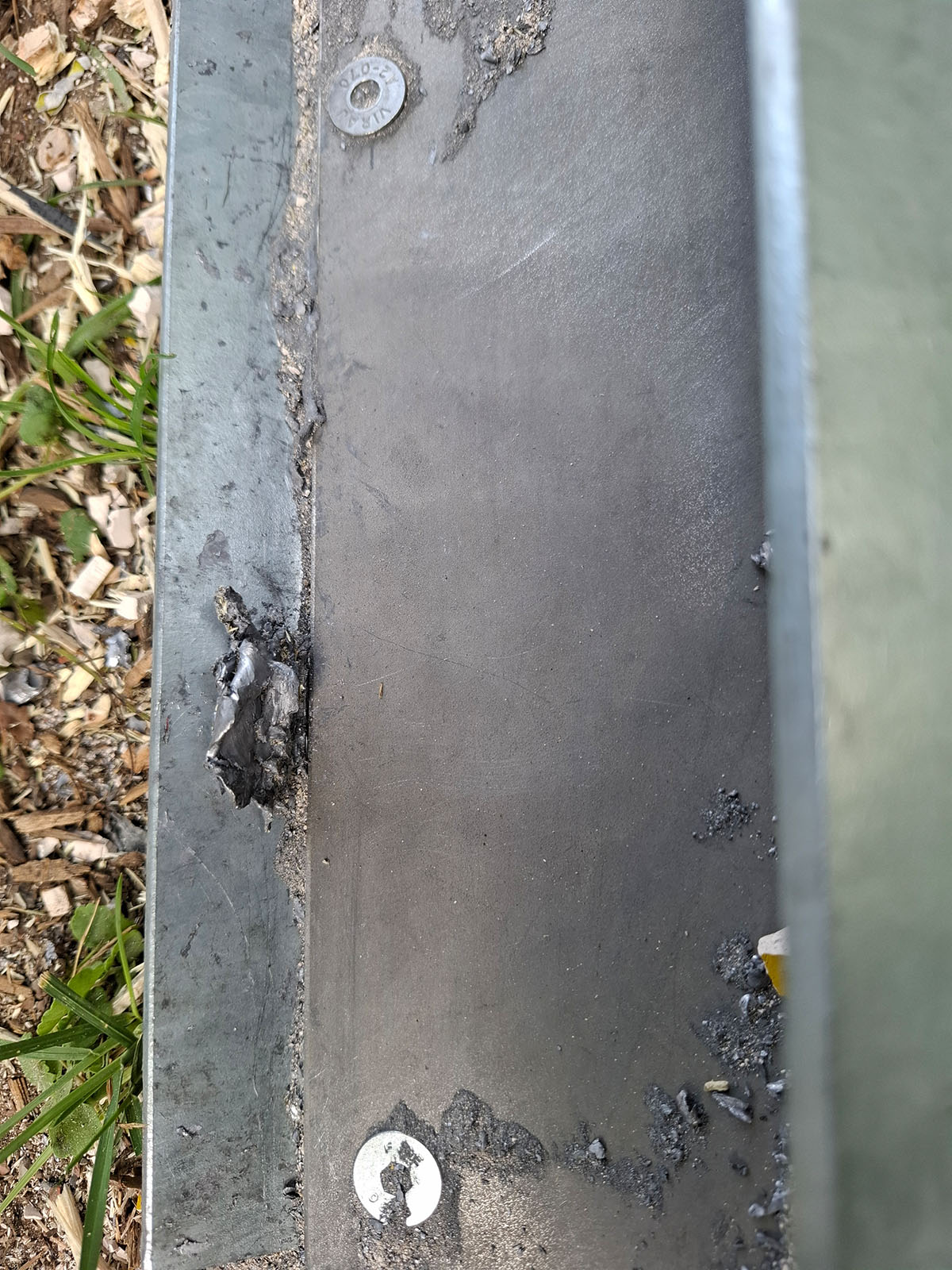

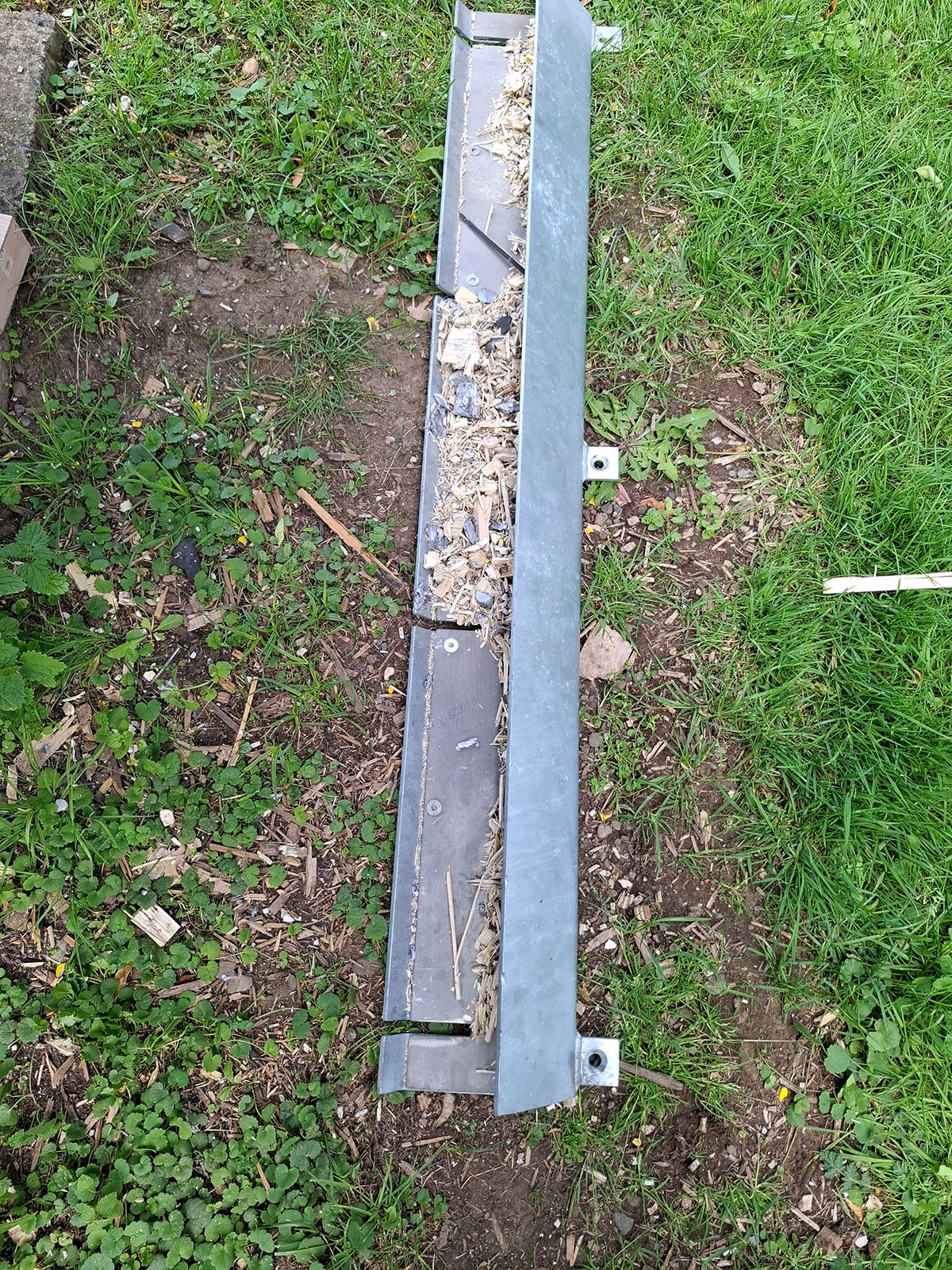

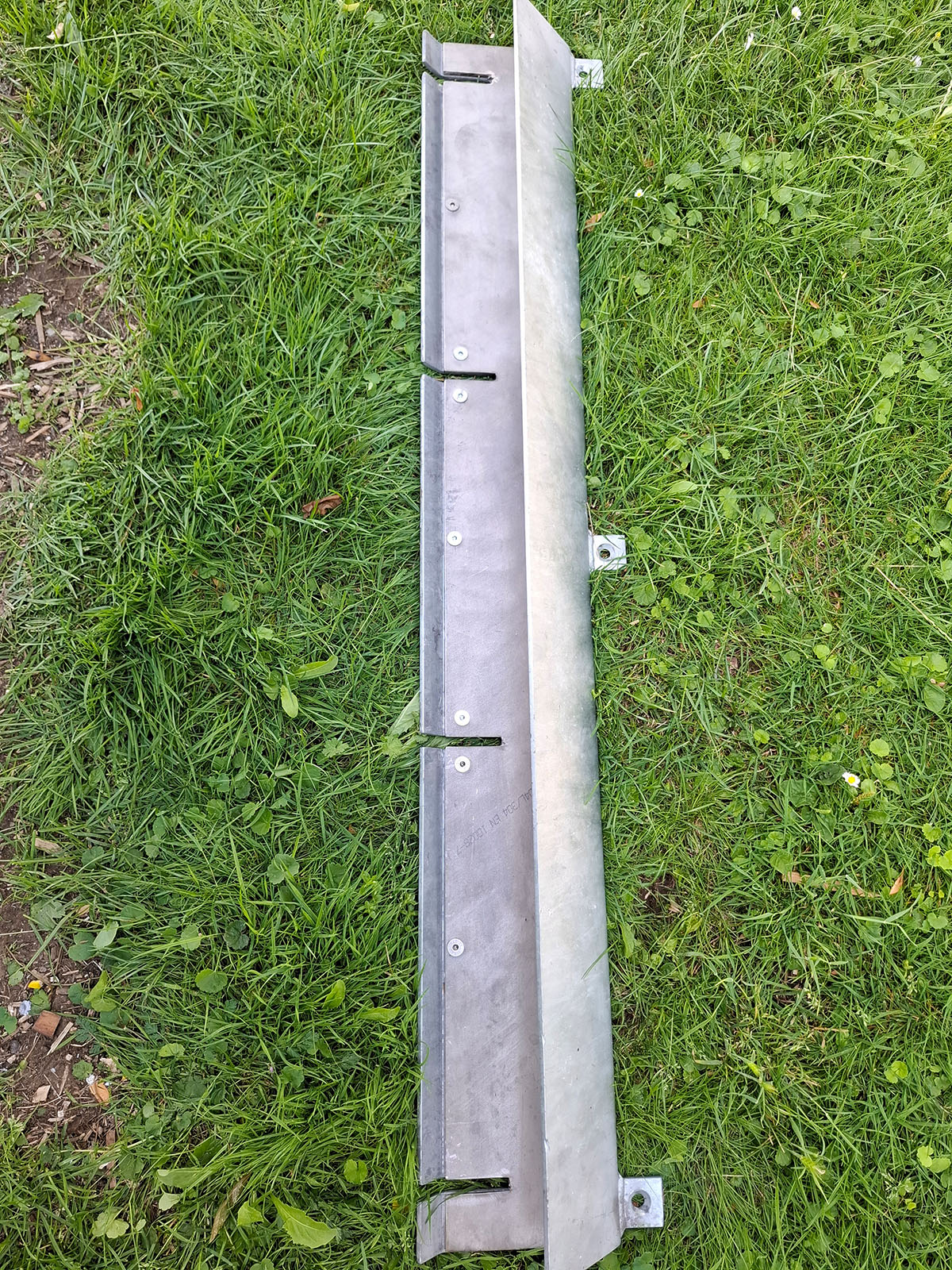

Demontage am 07.03.2025

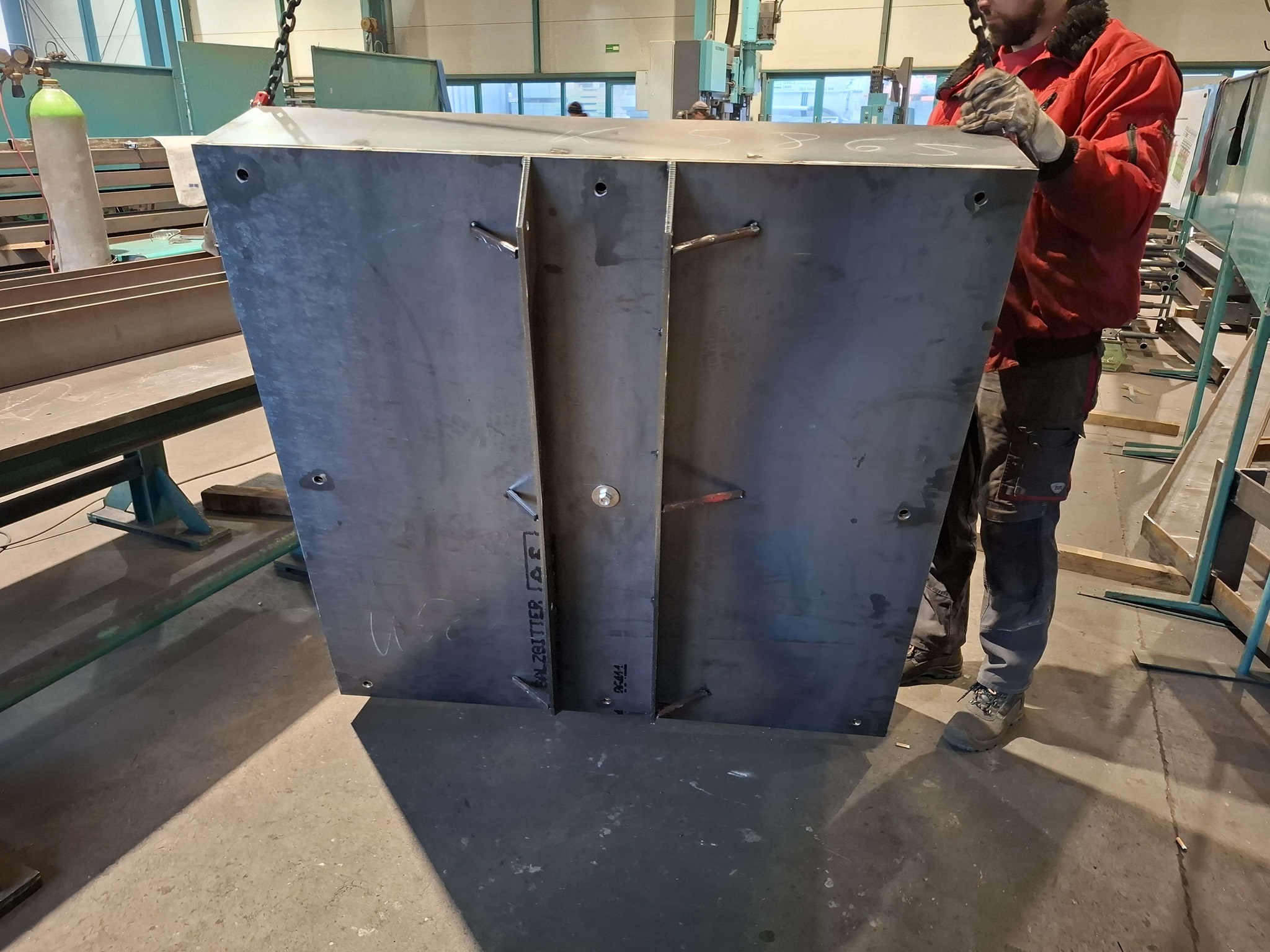

Rohbau bei der Firma DHM

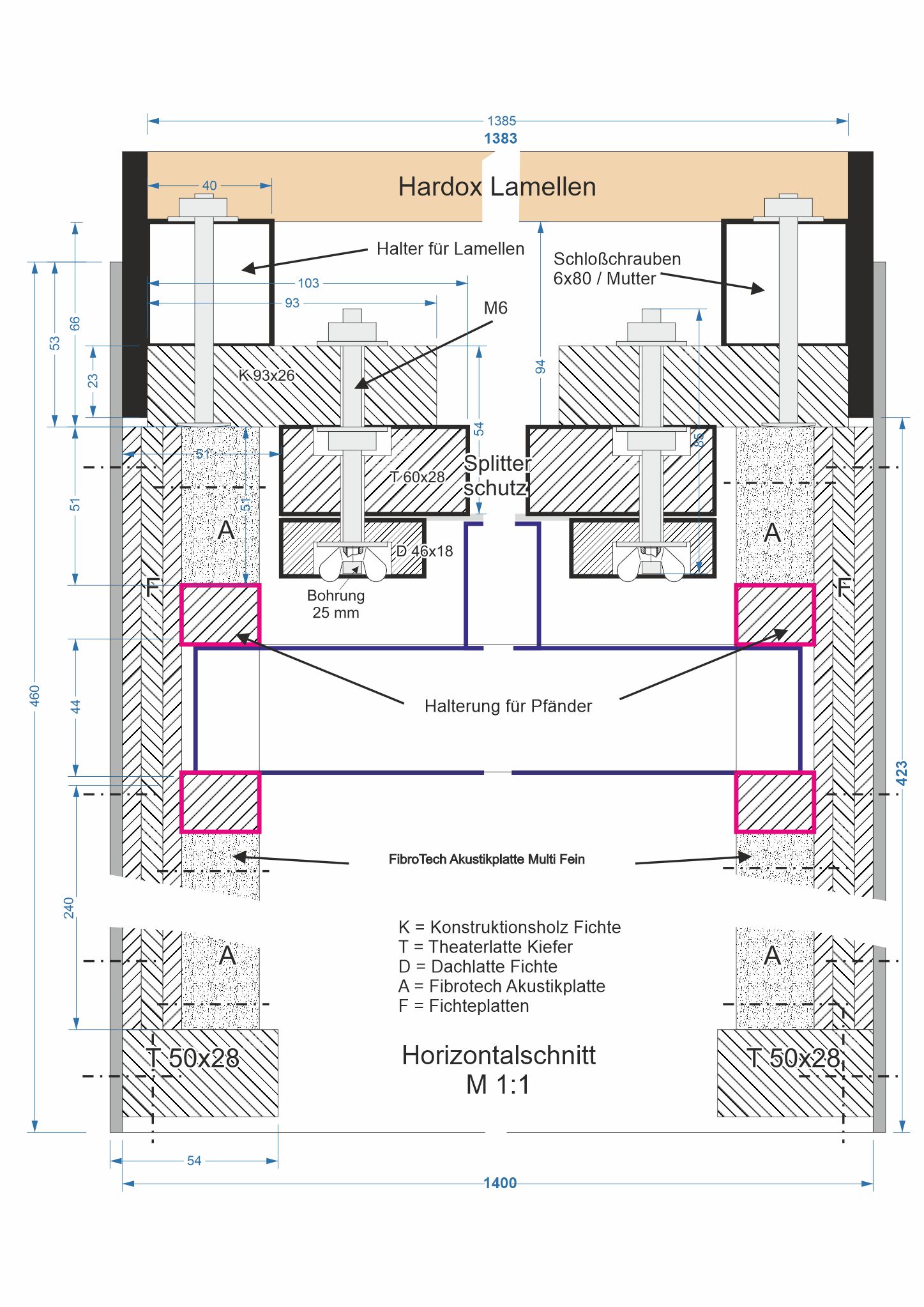

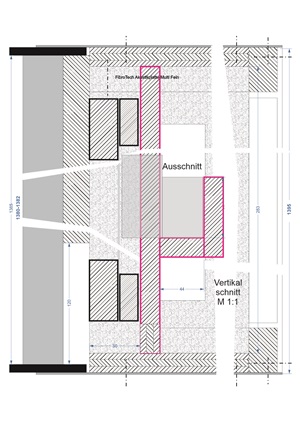

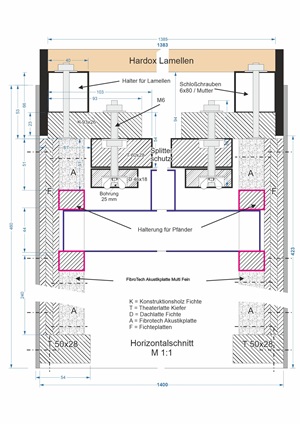

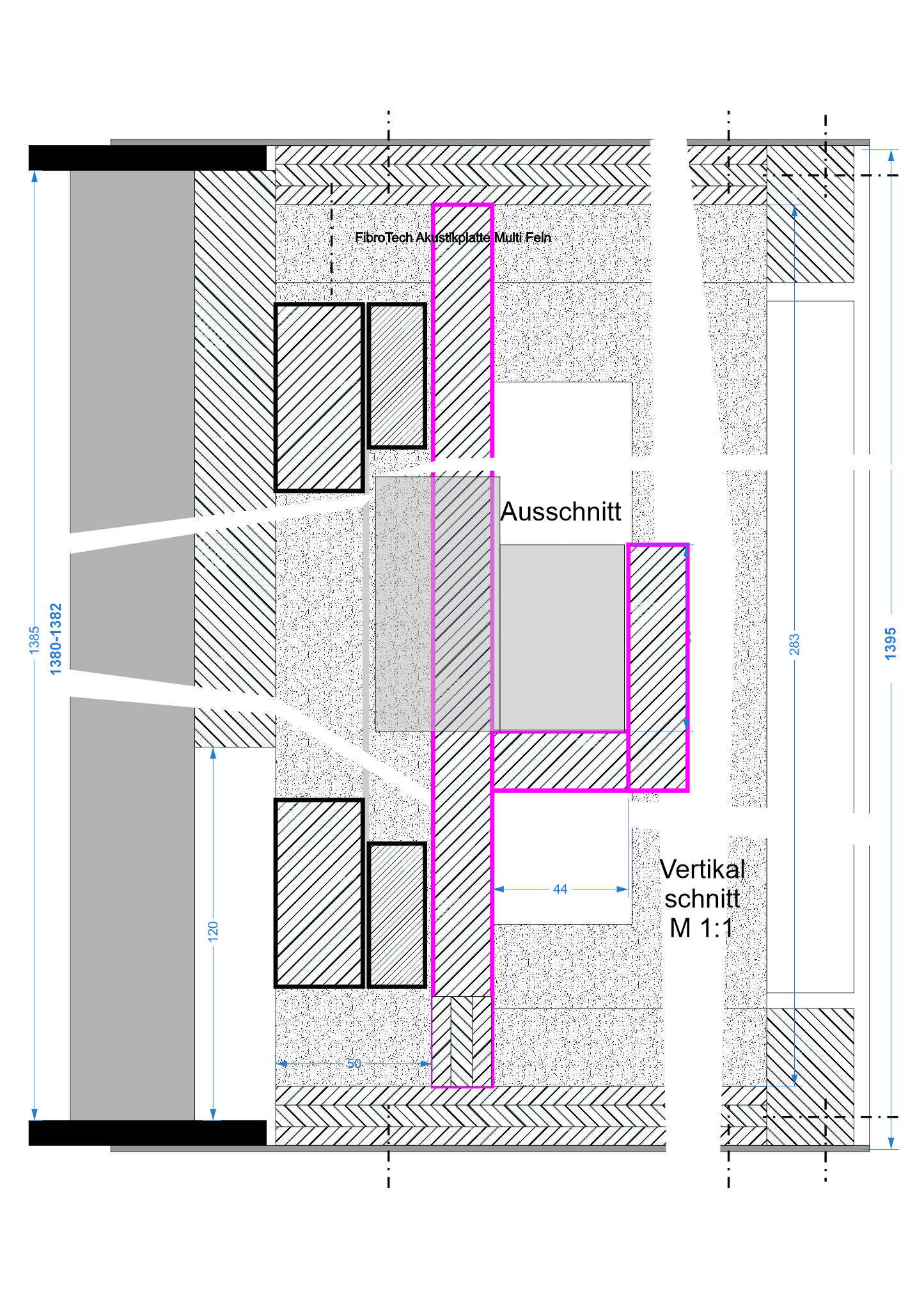

Zeichnungen neuer Geschossfang für den Hochstand

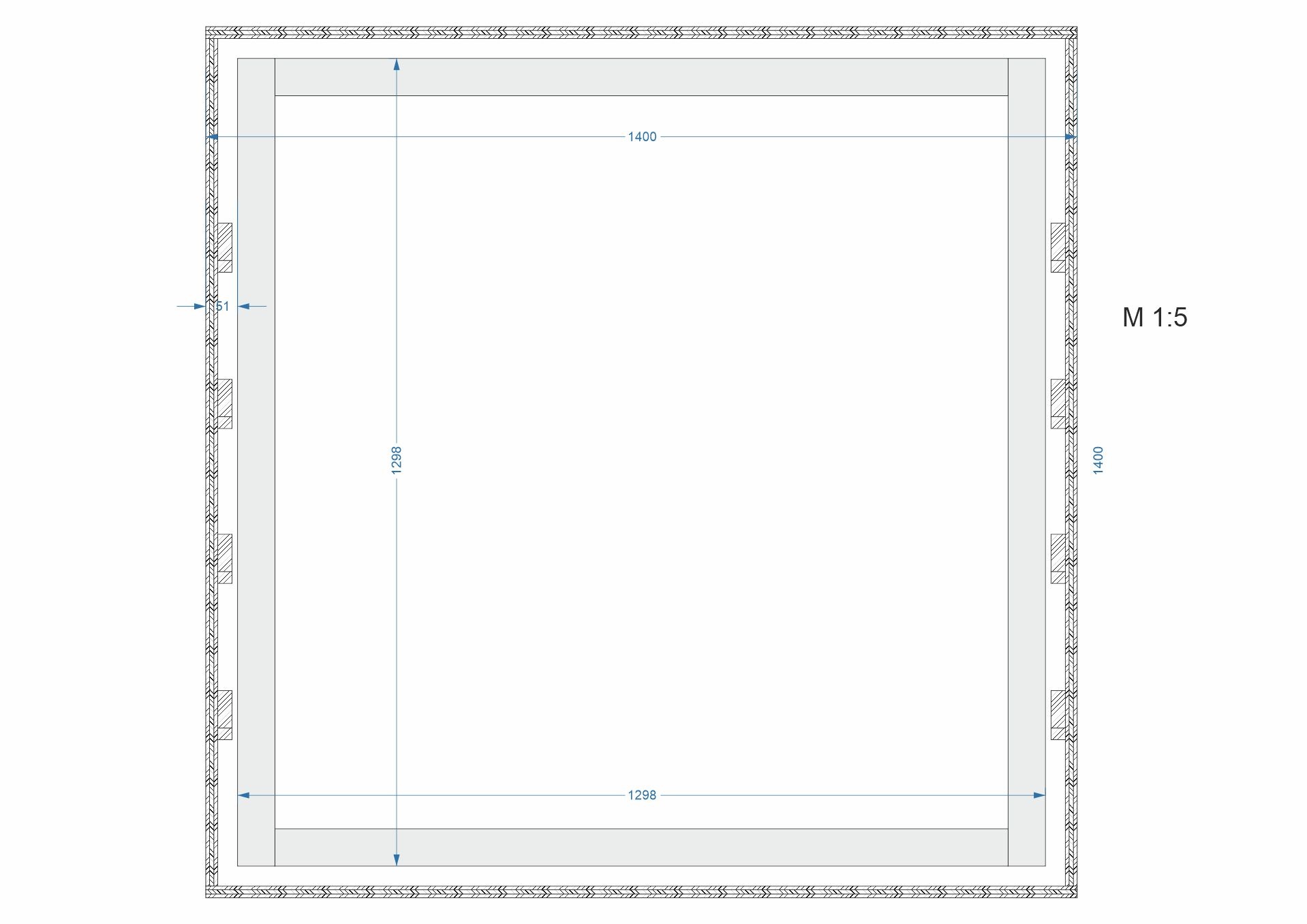

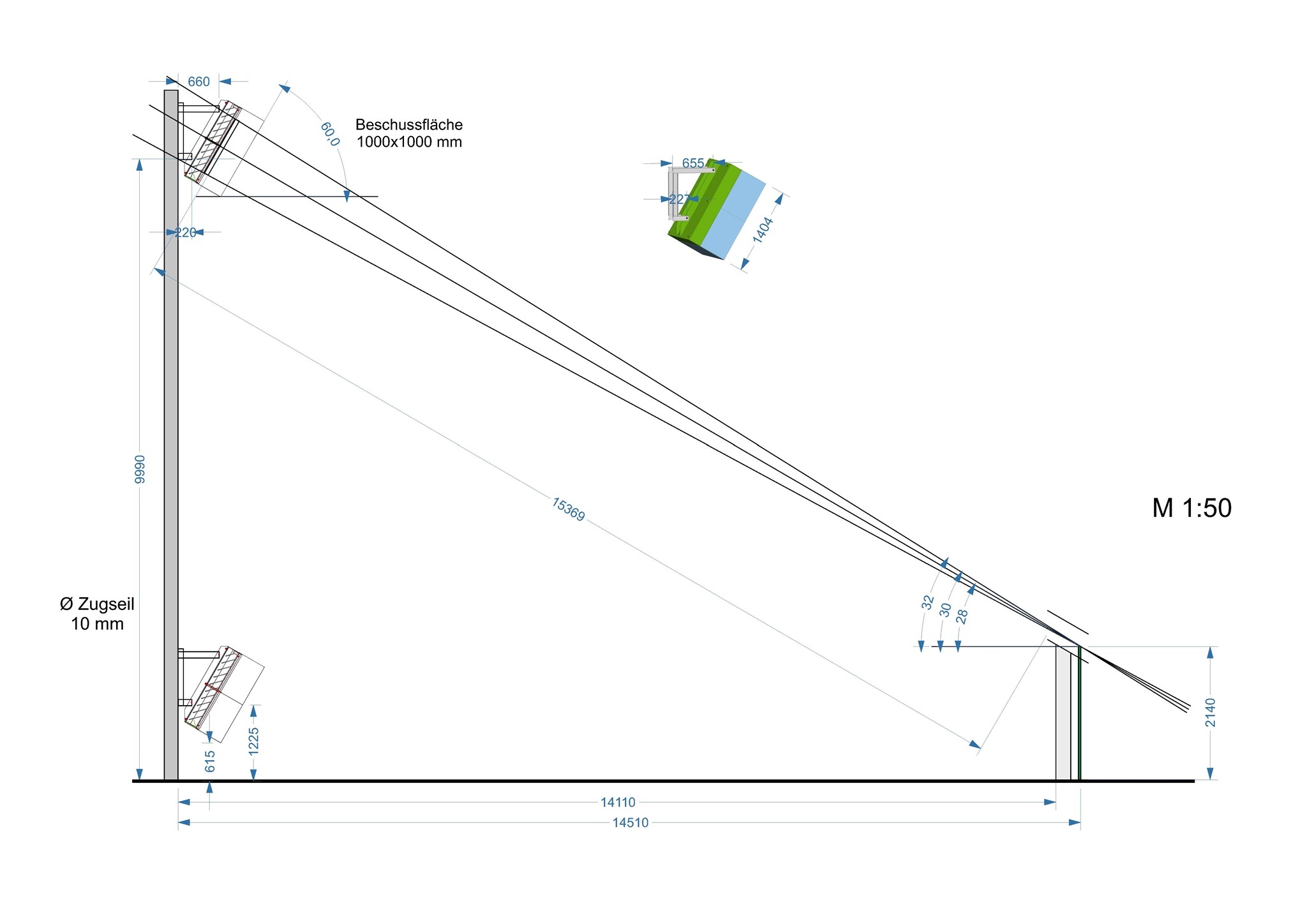

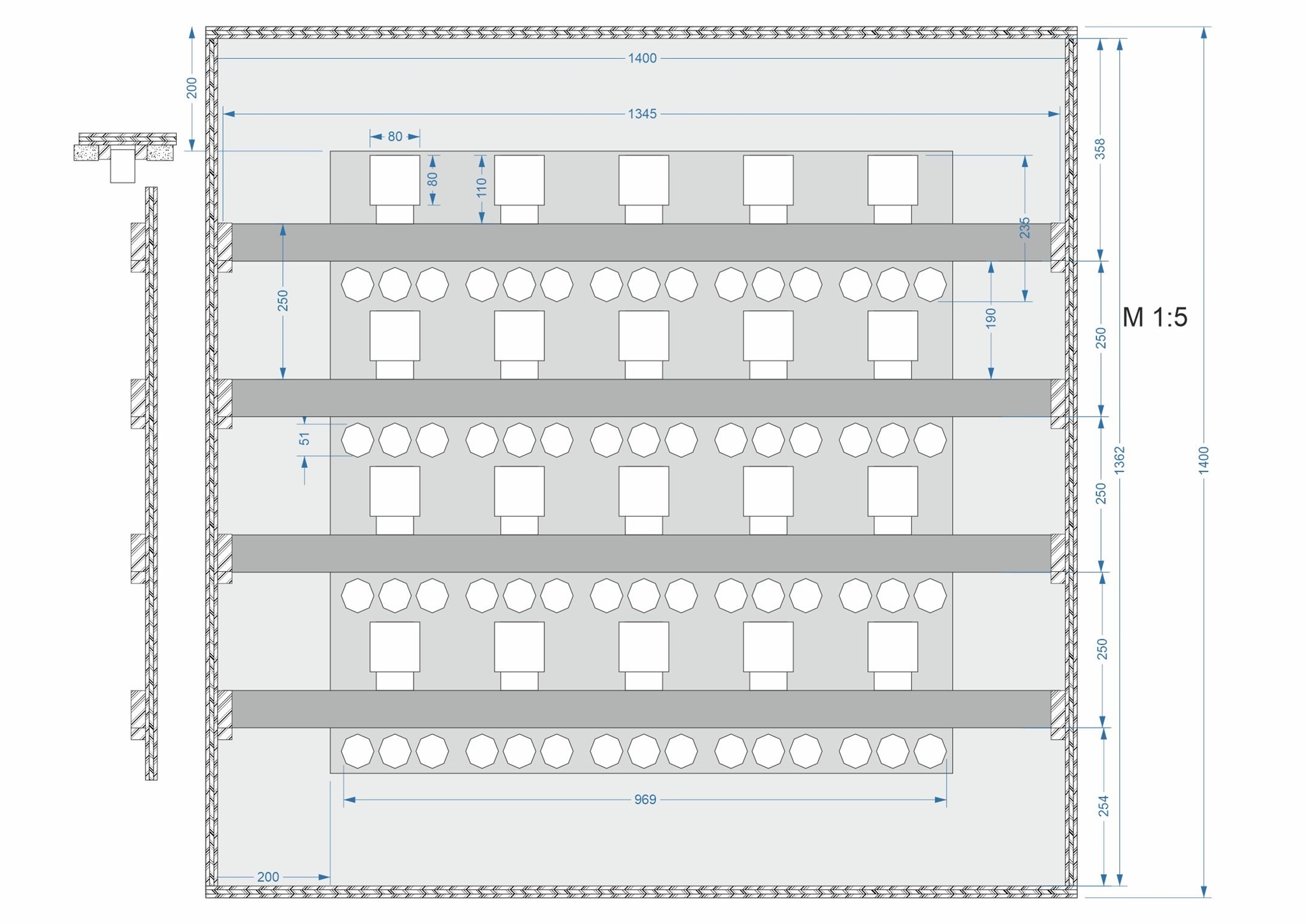

Fertigungszeichnung Geschossfang
